01 跑道基础

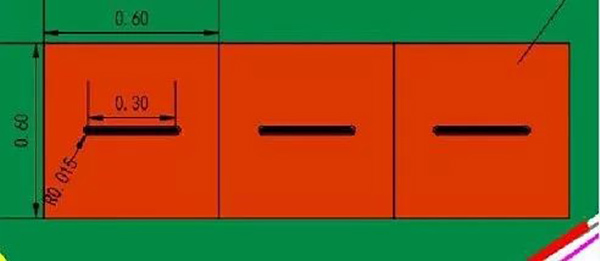

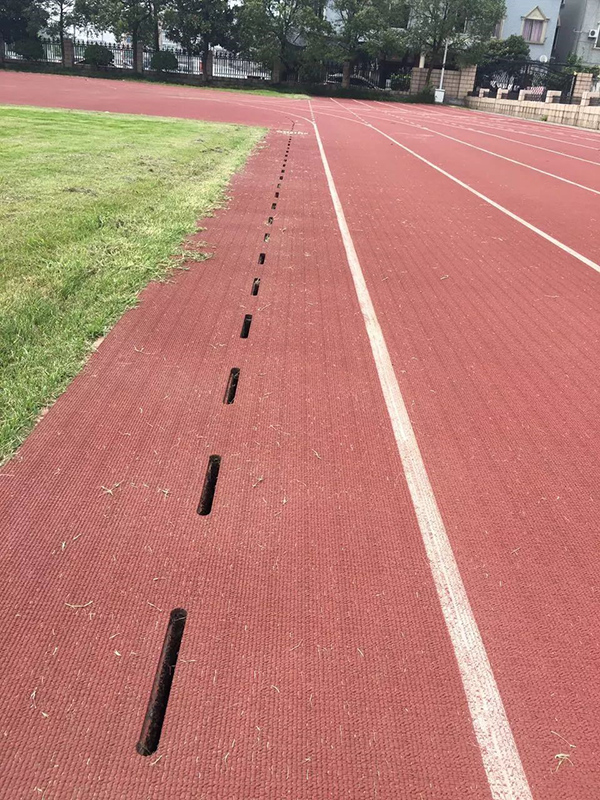

如图 1 所示,建议沟盖板大小为 0.6m×0.6m,中间排水沟长度为 0.3m,半径为 0.15m。
这样做的好处是:
一、便于施工并节省原材料。由于track roll宽度为 1.22m,做成 0.6m×0.6m 可以节省原材料。
二、便于排水。排水沟与跑道同向,方便排水。
三、更加简洁美观。
02 施工工艺


完成铺装前确认、准备工作、基础质量要求等前期准备,接下来就是合成橡胶卷材的铺装。

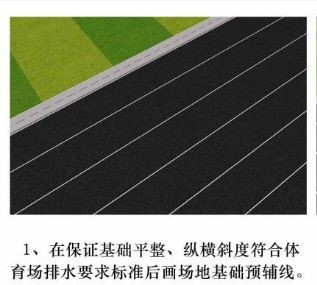

铺装流程介绍

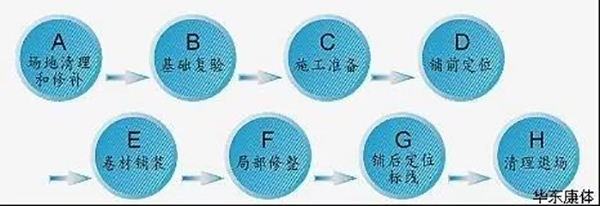

1、施工流程
计量→投料→搅拌→出料→运至工作面。

2、合成橡胶track roll铺装
a、铺装顺序:先直后弯、由远到近、从里到外,收口位置即退场位置;
b、确认当天需要完成的Area和区域;

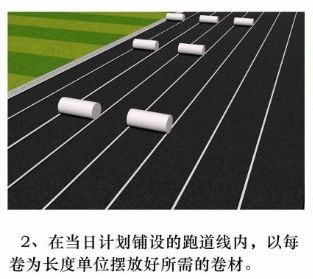

c、用专用运输车把卷材运至铺贴工作面后展开并让其舒展至基本平直;
d、检查卷材的边沿有无损坏;
e、对准地面原有跑道道宽标志线,人力调整到位;
f、把下一块跑道运来并重复以上步骤;
g、把两块卷材对接处切割整齐;
h、待两块卷材全部舒展平直后,把第一块卷材重新卷起;

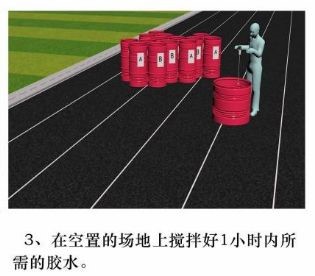

i、把已搅拌好的 PU 粘接剂用专用带齿镘刀或刮板批刮到沥青基础上,每平方米 PU 粘接剂用量为 1.2kg;
j、把卷材平直而准确地展开并铺贴在粘接剂面上;
k、两块卷材的接缝处尽量少留空隙,少量上升的 PU 粘接剂可起到密封和连接作用;
l、弯道处铺贴方法相同,但需人力调整拉伸卷材,使边沿与道宽标志线重合,切勿随意裁剪;
m、卷材铺贴后,将事先灌好砂的密封帆布袋均匀压在卷材面上;
n、特殊田赛、径赛项目或边角多余部分,需按实际地面尺寸事先裁剪;
o、辅助区和加厚区卷材铺贴方法同主跑道区域;
p、常见辅助区跑道Thickness为 9–10mm,加厚区Thickness为 18–20mm;
q、小Area、转角处以及宽度不足 1.22m 的区域,应按实际尺寸预先裁剪;
r、复杂区域铺贴进度减缓时,应相应减慢 PU 粘接剂混合搅拌速度,防止粘接剂超时固化。
03 跑道养护
橡胶跑道相较塑胶跑道更易维护管理,但仍需要定期保养,以延长场地Service Life并保持良好性能。



铺设完成后,建议等待 10 天再正常使用。应注意保护跑道边缘,发现气泡及时修补;定期用清水喷洗;避免烟头等明火、化学品或有机溶剂接触跑道。
